ゲストハウス建設実況 ミニログキットによる

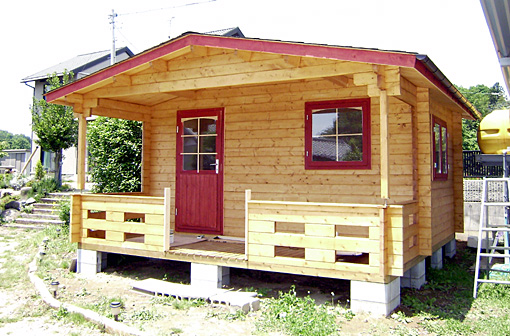

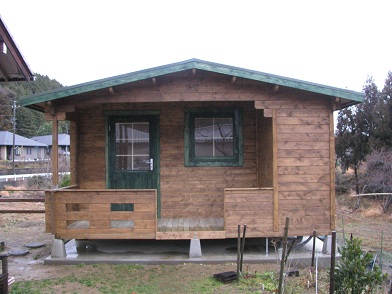

竣工(平成24年2月18日)

竣工(平成24年2月18日)

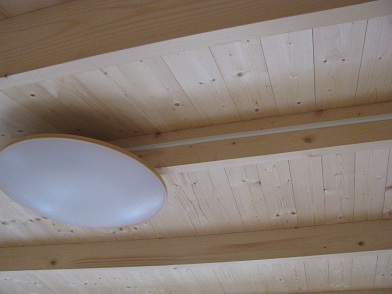

天井灯(平成24年2月16日)

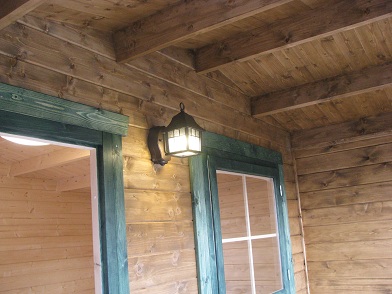

玄関灯(平成24年2月16日)

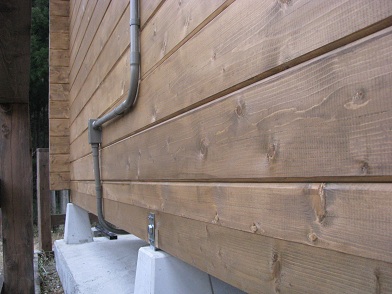

電気配線工事(平成24年2月12日)

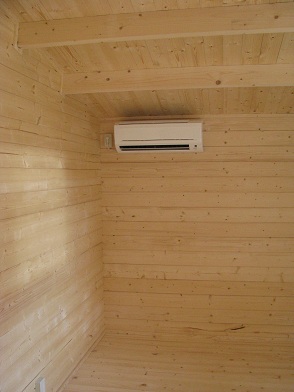

エアコン設置(平成24年2月16日)

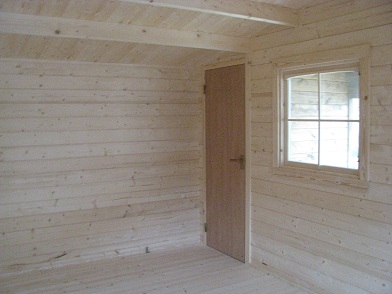

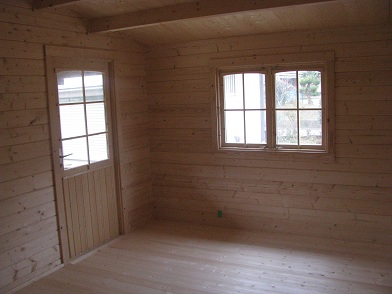

内部工事完成(平成24年2月6日)

内部工事完成(平成24年2月6日)

ドアに格子と内部トリムボード設置(平成24年2月6日)

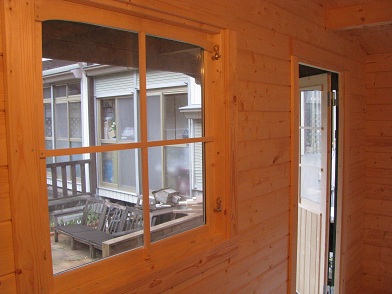

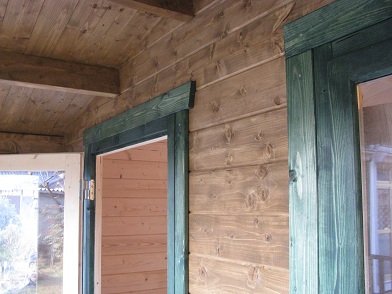

窓に格子と内部トリムボード設置(平成24年2月6日)

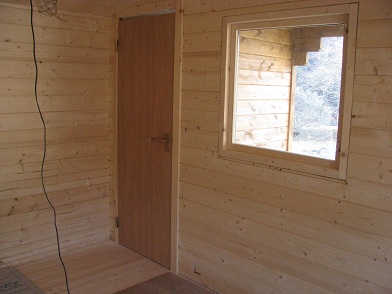

トイレドア(平成24年2月4日)

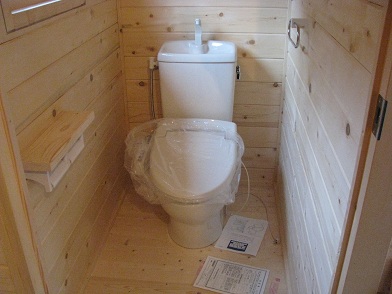

便座設置(平成24年2月6日)

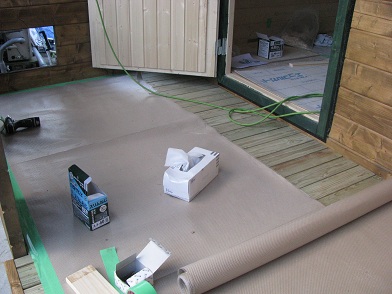

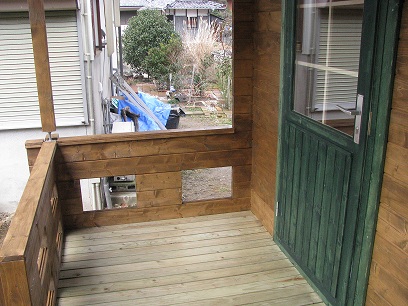

玄関バルコニーのデッキ設置(平成24年2月3日)

窓とドアに外部トリムボード設置(平成24年2月4日)

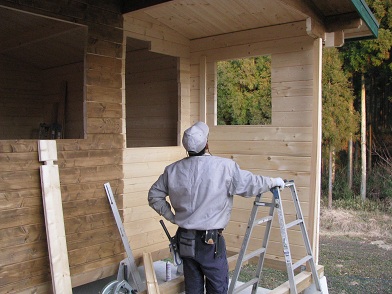

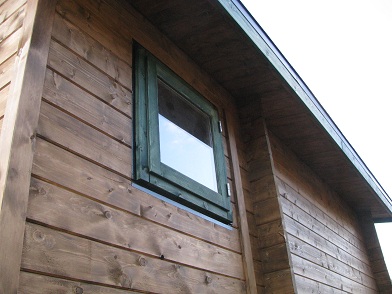

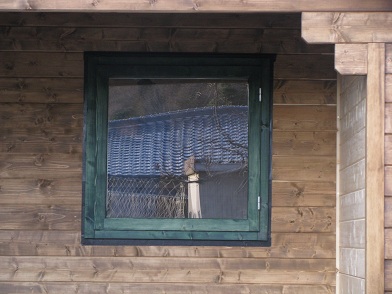

南窓設置(平成24年2月3日)

東トイレ窓設置(平成24年2月3日)

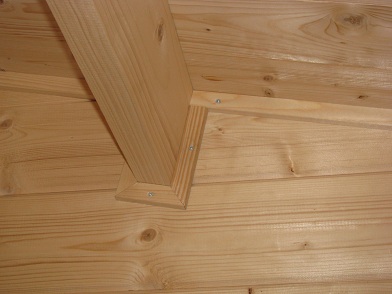

壁・天井間の巾木(平成24年2月1日)

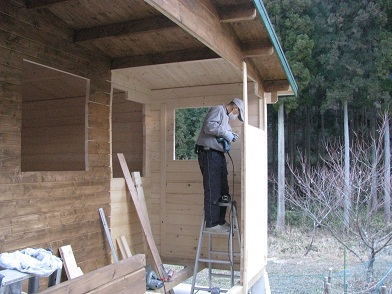

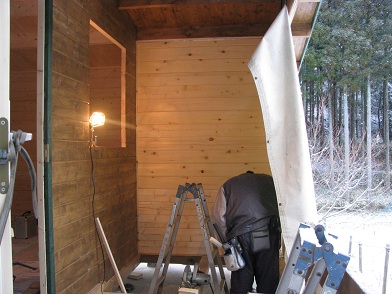

トイレ壁完成(平成24年2月2日)

ペイント北西面(平成24年1月31日)

パナソニック天井灯決定(平成24年1月31日)

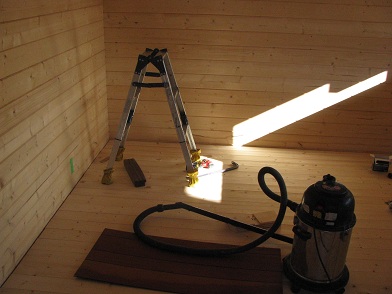

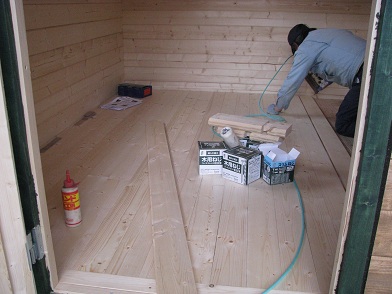

フローリング完成(平成24年1月31日)

トイレ壁設置&開口部(平成24年1月31日)

トイレ壁設置開始(平成24年1月28日)

トイレ壁設置(平成24年1月30日)

床コート剤ビアンコートB10,800円で購入(平成24年1月27日)

フローリング開始(平成24年1月28日)

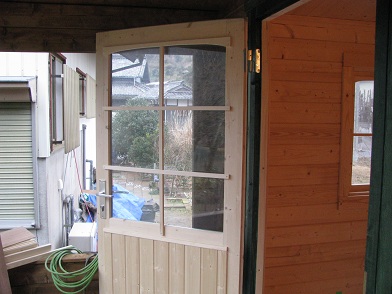

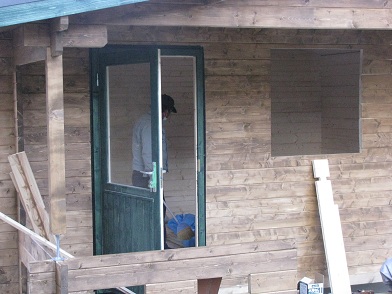

ドア設置(平成24年1月27日)

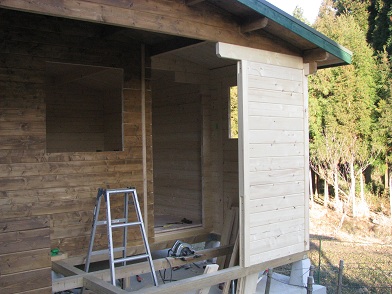

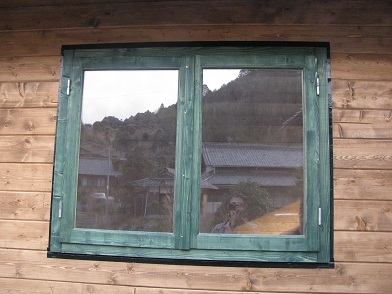

西窓設置(平成24年1月27日)

屋根アスファルトシングル西面(平成24年1月25日)

小泉玄関照明17,092円で購入(平成24年1月26日)

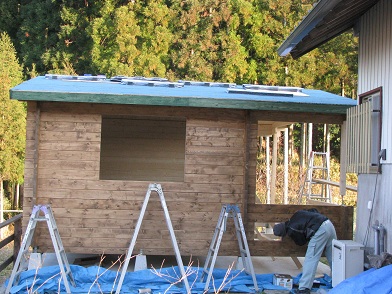

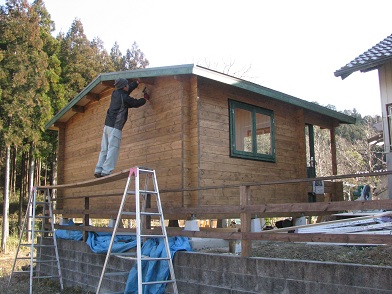

ペイント開始。破風はグリーン。外壁はブラウン(平成24年1月23日)

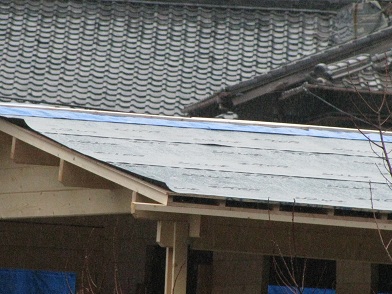

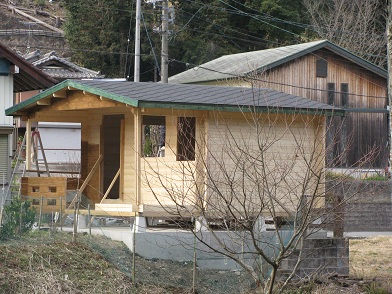

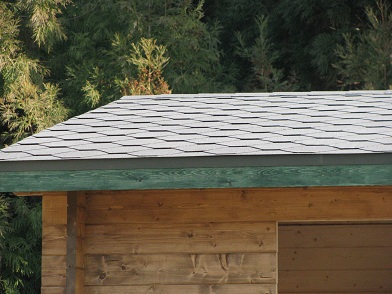

屋根アスファルトシングル東面(平成24年1月24日)

アスファルトルーフィング(平成24年1月21日)

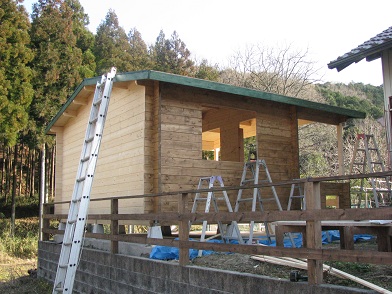

鼻隠と破風板設置(平成24年1月23日)

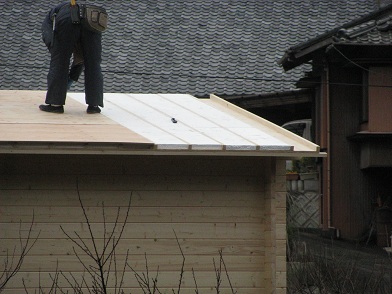

野地板開始(平成24年1月19日)

断熱材とべニア下地(平成24年1月21日)

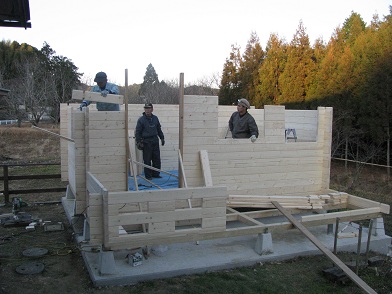

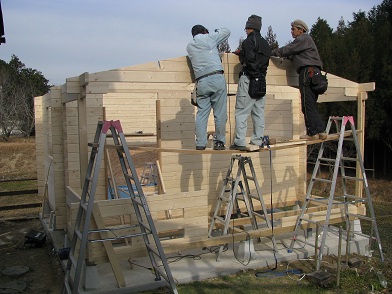

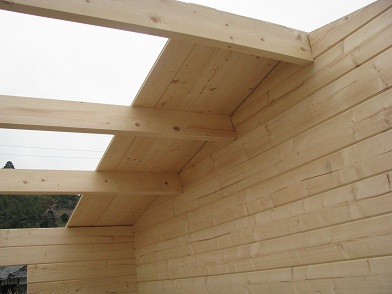

壁完成(平成24年1月18日)

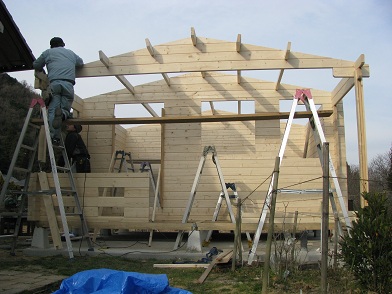

母屋(平成24年1月18日)

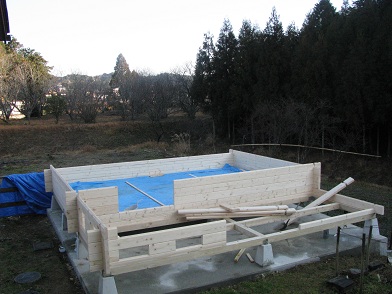

壁開始(平成24年1月16日)

壁半ばまで(平成24年1月17日)

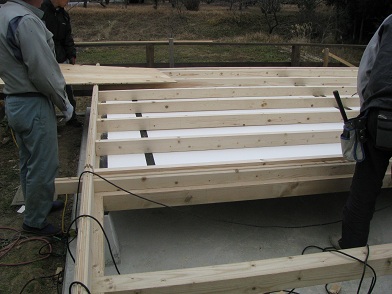

断熱材(平成24年1月16日)

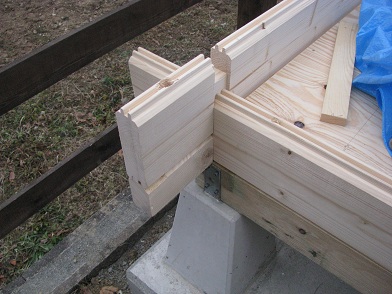

床べニア(平成24年1月16日)

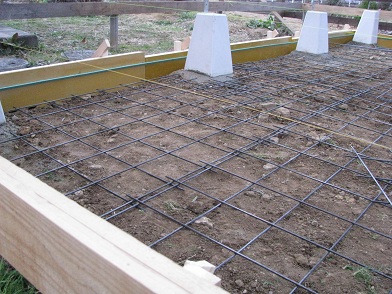

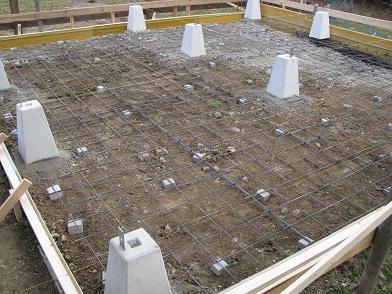

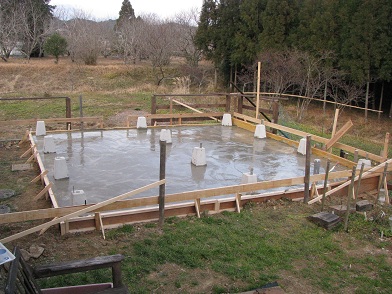

ベタ基礎コンクリ打ち(平成24年1月9日)

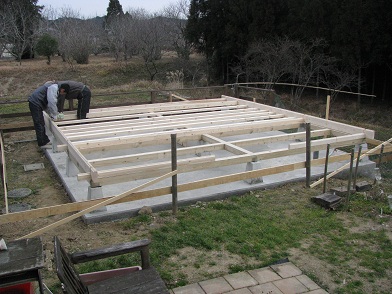

土台・大引・根太(平成24年1月14日まで)

ベタ基礎の斜面部の鉄筋組み(平成24年1月6日〜9日)

ベタ基礎の鉄筋組み(平成24年1月6日〜9日)

束配置(平成24年1月7日)

ベタ基礎外枠(平成24年1月7日)

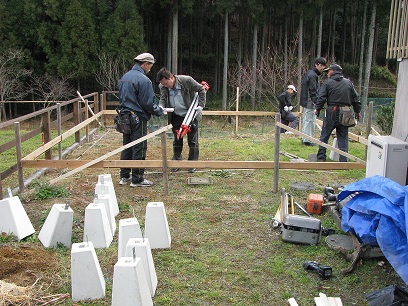

遣り方(平成24年1月6日)

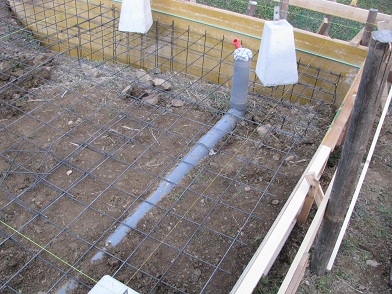

排水管設置(平成24年1月7日)

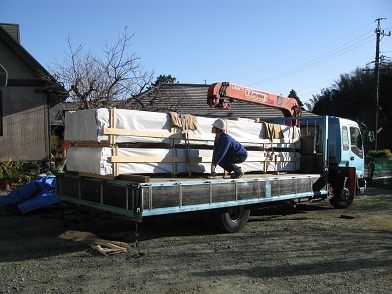

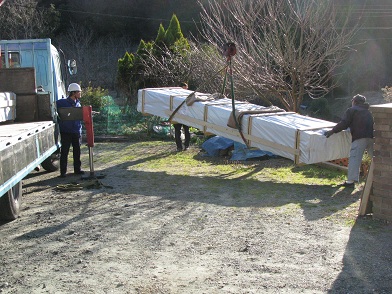

材料入荷(平成23年12月24日)

材料荷降ろし(平成23年12月24日)

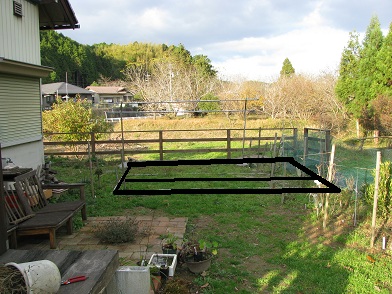

縄張り(平成23年12月5日)

契約(平成23年12月7日)

外観予定

平面及び立面図
